万州经开区九龙园热电联产二期项目锅炉汽包吊装顺利完成
发布日期:2025-07-03
点击次数:4113
字体显示:

【大】

【中】

【小】

6月20日,由公司总承包的万州经开区九龙园热电联产二期项目锅炉汽包顺利吊装到位。

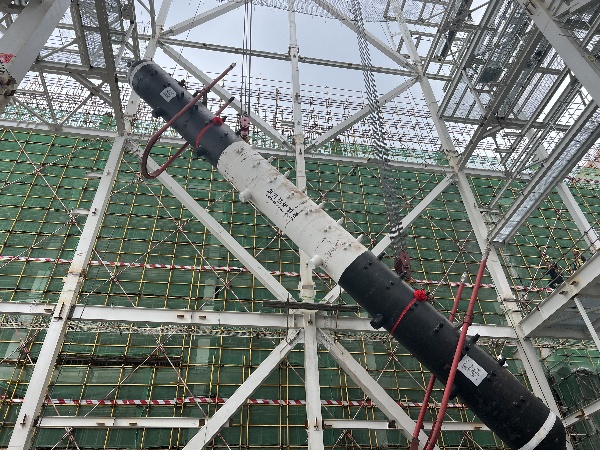

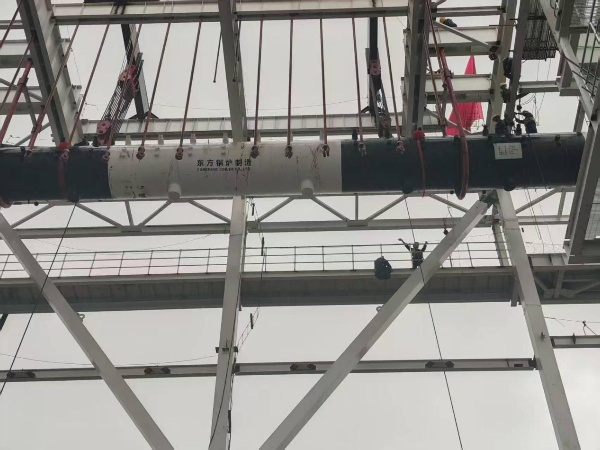

该项目锅炉汽包重113吨,长23.8米,超出钢架内跨4.8米,吊装难度极大。本次吊装采用160吨滑轮组和110吨滑轮组,联合抬吊。由于汽包长度超过钢架内跨4.8米,采用非常规的70度角倾斜起吊,同时监测锅炉顶部吊装梁变形情况,经过4小时连续作业,在16:56汽包吊装到位。

作为公司承接的非钢铁领域首个大型热电联产项目,也是首个同时接受电力质监和住建部门监检的项目,项目部创新管理模式,积极组织,多措并举,成功解决本项目汽包吊装难题,为后续锅炉安装奠定了坚实的基础,同时也为工程部执行大型热电联产项目锅炉汽包吊装积累了经验。
